とうきょうスカイツリー駅付近での高架化工事、列車を運休 2023年1月28日21時頃-終電

とうきょうスカイツリー駅上りホーム高架化後の一番列車。
  • とうきょうスカイツリー駅上りホーム高架化後の一番列車。

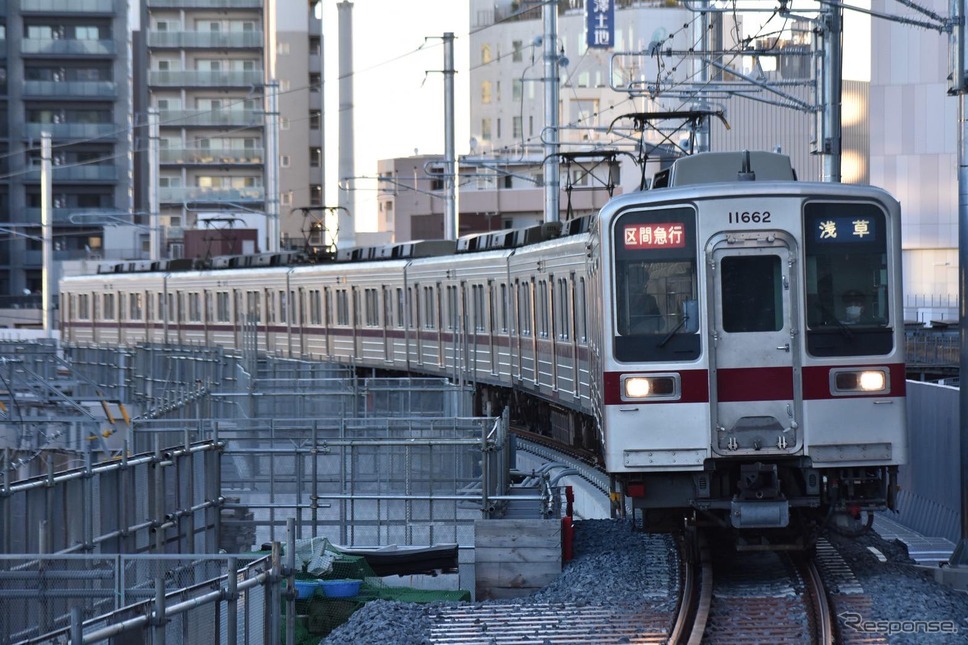

  • とうきょうスカイツリー駅上りホームに進入する区間急行。

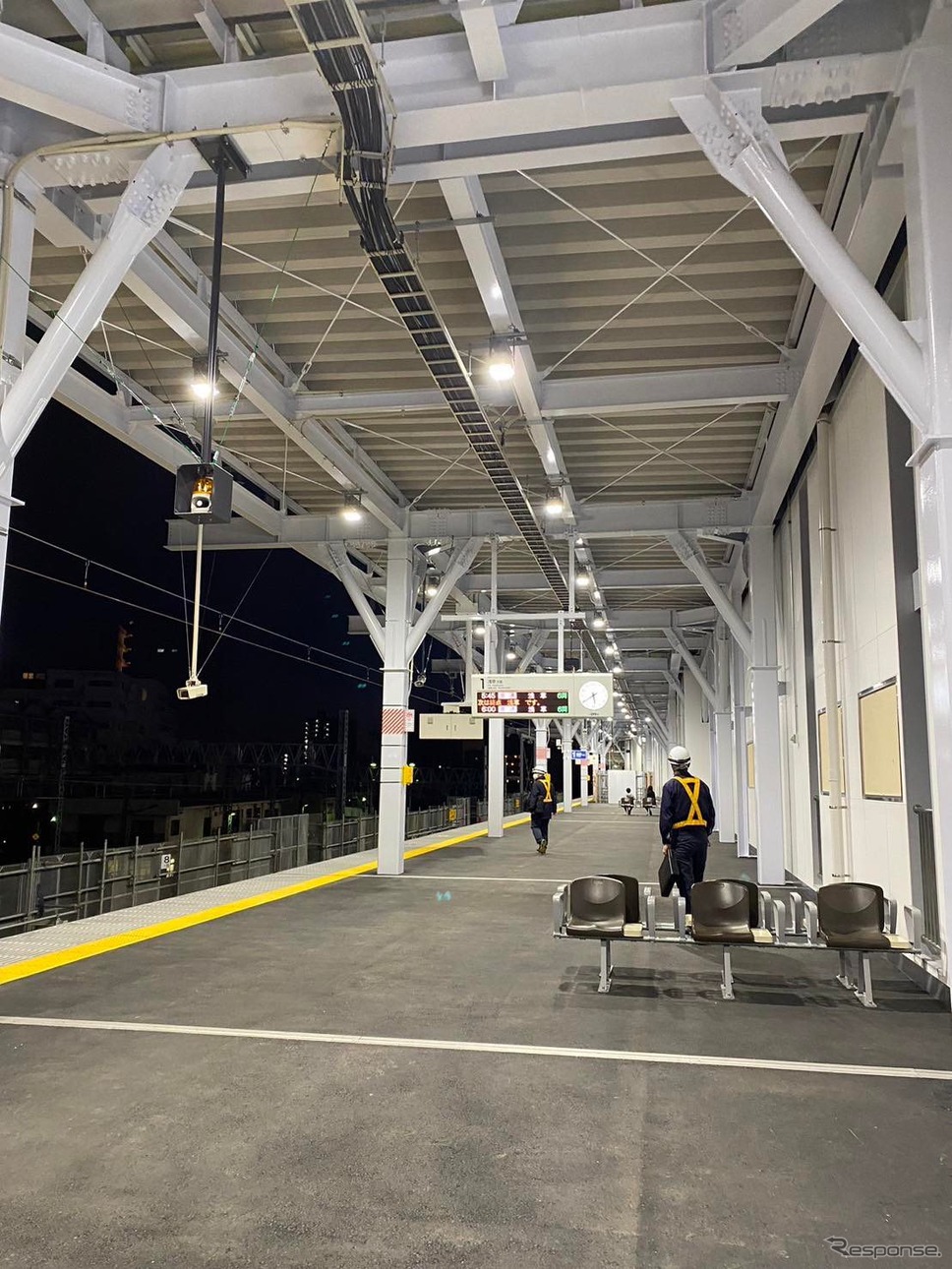

  • 高架化されたとうきょうスカイツリー駅上りホーム。
  • ホームが対向式状態になり、改札内に上下線を結ぶ連絡通路がないため、上り高架ホームへは、新たにできた西口改札から入る。

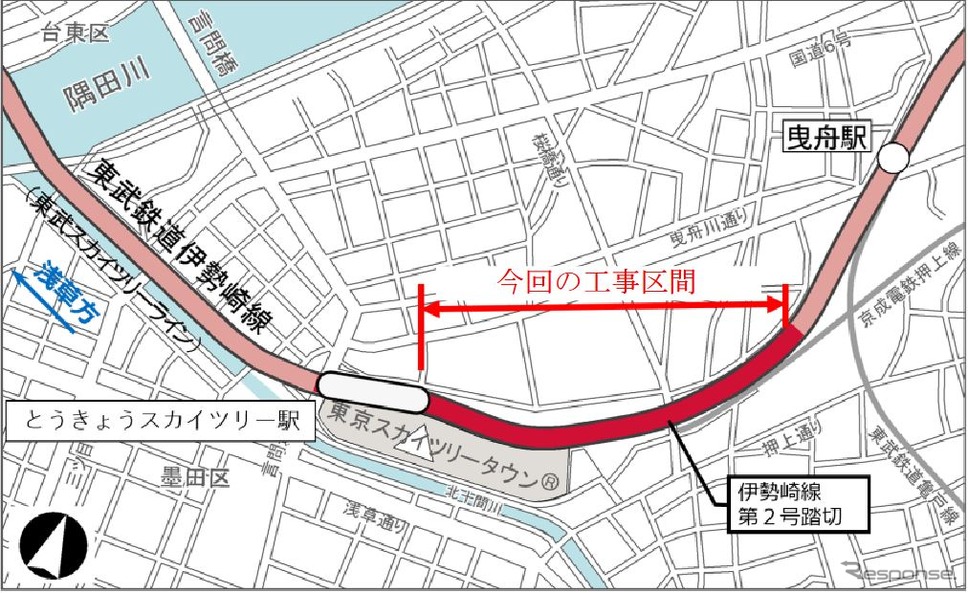

  • 伊勢崎線とうきょうスカイツリー~曳舟間の高架区間。

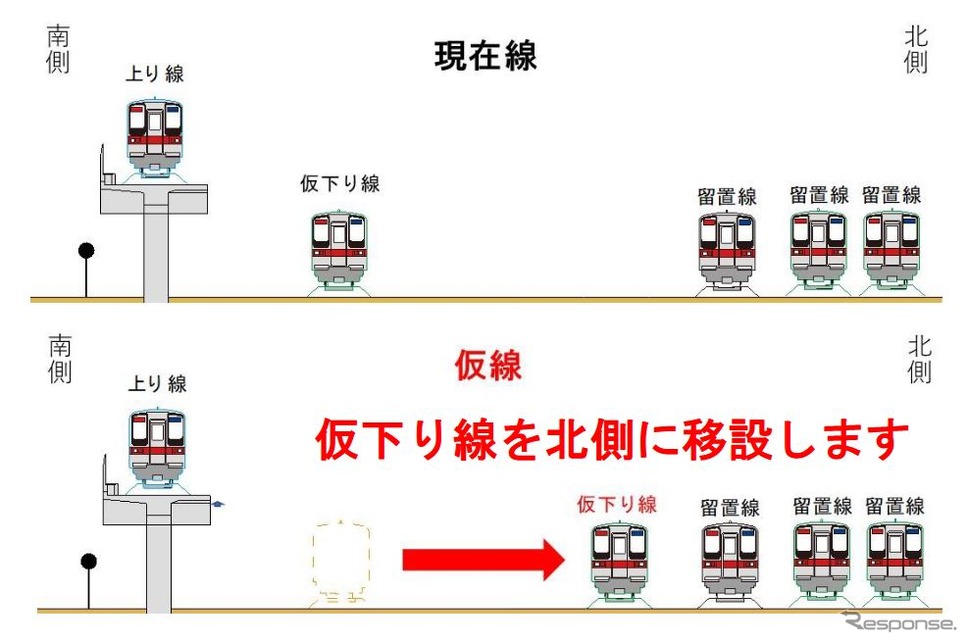

  • 下り仮線移設のプロセス。

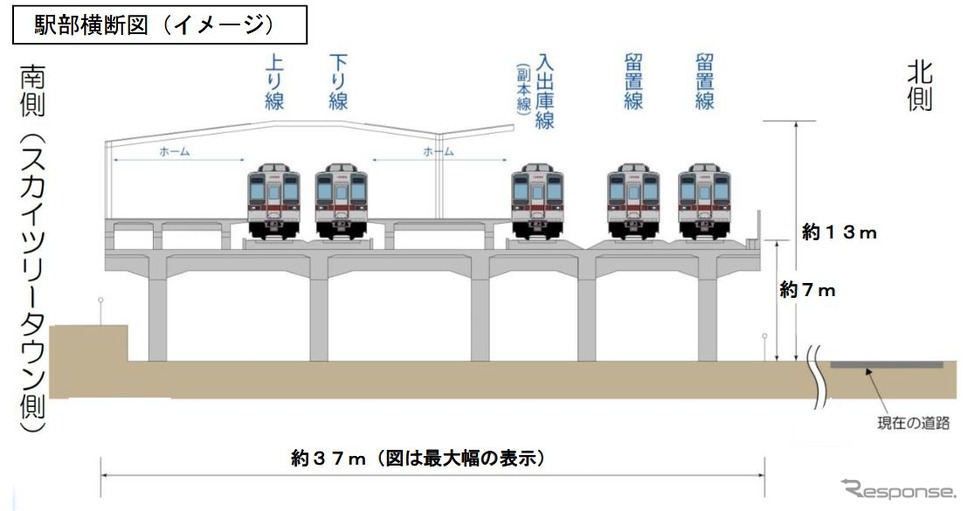

  • とうきょうスカイツリー駅完全高架化後のイメージ。
  • 2023年1月28日の運休計画。

東武鉄道(東武)は11月28日、伊勢崎線とうきょうスカイツリー駅(東京都墨田区)の下り線仮線の切換工事に伴ない、2023年1月28日21時頃~終電に浅草~曳舟間を運休すると発表した。

2023年1月28日の運休計画。2023年1月28日の運休計画。

この工事は、2017年から東京都墨田区の都市計画事業として進められている、とうきょうスカイツリー~曳舟間約0.9kmの連続立体化事業によるもので、11月27日には上り線が高架化。とうきょうスカイツリー駅の上りホームも高架となった。

高架化されたとうきょうスカイツリー駅上りホーム。高架化されたとうきょうスカイツリー駅上りホーム。
伊勢崎線とうきょうスカイツリー~曳舟間の高架区間。伊勢崎線とうきょうスカイツリー~曳舟間の高架区間。

今回は残る下り線を高架化するため、2023年1月28日21時頃から翌日の初電まで、現在の仮線を北側へ移設し、高架橋を建設するスペースを確保する工事が行なわれることになり、完成すれば付近の伊勢崎線第2号踏切(押上大踏切)が完全に撤去されることになる。

下り仮線移設のプロセス。下り仮線移設のプロセス。とうきょうスカイツリー駅完全高架化後のイメージ。とうきょうスカイツリー駅完全高架化後のイメージ。

この工事に伴なう運休中は、浅草~曳舟間で振替輸送が実施され、伊勢崎線系統の区間急行、区間準急、普通列車は曳舟で、特急は北千住で折返し運行となる。東京地下鉄(東京メトロ)半蔵門線からの乗入れ列車は通常運行となる。

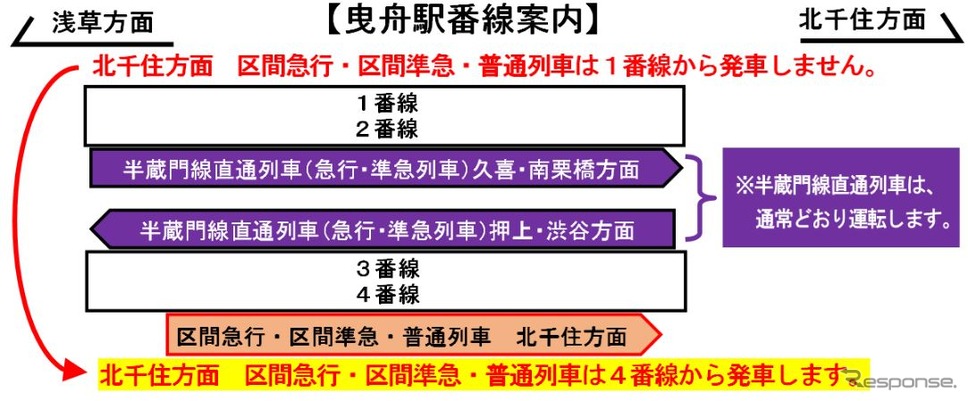

とうきょうスカイツリー駅上りホームに進入する区間急行。とうきょうスカイツリー駅上りホームに進入する区間急行。運休中に区間急行、区間準急、普通列車が折り返す曳舟駅では1番線での発着がなくなる。運休中に区間急行、区間準急、普通列車が折り返す曳舟駅では1番線での発着がなくなる。
《佐藤正樹》
